広島県三原市木造応急仮設住宅の完成!
2018年8月31日
8月28,29日 現場は最終工程の外構工事です。 駐車場と通路にアスファルト舗装が施されます。 1戸に1つ外部物置も設置完了です! 8月30日は残りの舗装工事と社内検査を行いました。 そして8月31日の広島県による完了検 […]
カテゴリ:
あと数日でお引き渡しです!
2018年8月29日
毎日暑い日が続いておりますが現場もノンストップで進行中です。 内部の方もいよいよ大詰めです。 大工さんの工程ものこすところあと僅かになりました。 8月26日に大工工事は終了し、クロス職人さんにバトンタッチです。 大工さん […]
完成に向けて
2018年8月21日
工事も完成に向けて進んでおります。 暑さのせいか大工さんのスピードが思ったほど伸びなかったりといろいろな問題はありますが止まってははいられません。 この猛暑の中頑張ってくれているわけですから感謝しかありません! さて、現 […]
8月10日~15日 世間はお盆休み
2018年8月18日
世間はお盆休みでも応急仮設住宅の現場は進行中です。 いまも避難所生活を送られている被災者の方々の為に職人さんたちも汗を流してくれています。 やるんじゃけぇ 広島! です。 各棟とも筋交い、金物も取付終わり、断熱材を入れて […]
8月8日~9日 上棟の続き
2018年8月17日
天気が良いのが幸いですが、、、暑い。暑すぎます。 大工さんの体力が心配です。 こまめな水分補給と1時間おきの休憩をしてもらいながら現場作業は進みます。 8棟+談話室がそれぞれ進んでいく様子は圧巻です。 足場に養生シートも […]
8月6日~8月7日 上棟(大工さん入場)

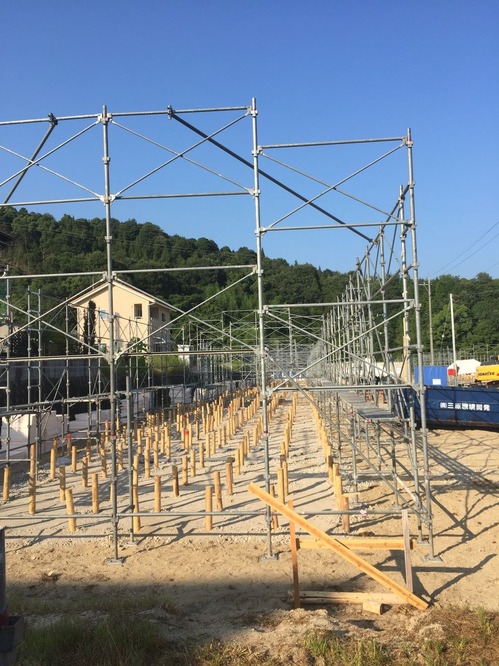

8月6日 原爆の日。 市内は慰霊祭ですが現場は動いておりました。 明日から大工さんの入場です。 それまでに準備をしておかなくてはなりません。 足場の準備です。 この日は朝から足場屋さんがせっせと暑い中頑張ってくれました。 […]
木造応急仮設住宅
2018年8月9日
地縄が完了し役所の担当者の立会です。 「チーム木造」といったところでしょうか。 被災者の方々が少しでも快適に生活できるように頑張ります。 通常業務をしながらの仮設住宅建設なので担当者は深夜まで事務所で図面の変更や翌日の準 […]
広島県三原市での応急仮設住宅が木造で決定
2018年8月8日
当社の所属する全国木造建設事業協会「全木協」が広島県と結んだ協定により三原市からの要請で本郷に木造応急仮設住宅の建設が始まりました。 橋本建設は主幹事工務店となり尾道の「加度商」さん三次の「マスダランドビル」さん安佐南区 […]
